一、编制依据:
1.《建筑施工高处作业安全技术规范》JGJ 80-2016;
2.《建筑施工安全检查标准》JGJ 59-2011;
3.《坠落防护速差自控器》GB 24544-2023;
4.《建筑结构荷载规范》GB 50009-2012。
二、操作平台:
(一)移动式操作平台:
1.搭设参数:
参数项目 | 规范限值 | 备注 |
平台面积 | ≤10㎡ |
|
平台高度 | ≤5m |
|
高宽比 | ≤2:1 |
|
施工荷载 | ≤1.5kN/㎡ |
|
立柱底端离地 | ≤80mm |
|
行走轮承载力 | ≥5kN |
|
制动力矩 | ≥2.5N·m |
|
2.搭设要求:
①操作平台搭设前应进行设计计算,架体构造与材质应满足JGJ 80-2016要求;
②轮子与平台架体连接应牢固,行走轮和导向轮应配有制动器或刹车闸;
③架体应保持垂直,不得弯曲变形,行走轮的制动器除在移动情况外,均应保持制动状态;
④操作平台四周按临边作业要求设置防护栏杆,并布置登高扶梯;
⑤工作使用状态时,四周应加设抛撑固定;
⑥应悬挂限重及验收标识;
⑦移动平台时,平台上不得站人。
3.验收流程:
①搭设完成自检:搭设班组按方案检查搭设质量;
②项目部验收:技术负责人、安全员、搭设班长联合验收;
③验收内容:架体垂直度、连接牢固性、制动装置、防护设施;
④挂牌使用:验收合格后悬挂验收合格牌、限载牌方可使用。
4.日常检查要点:
①每日作业前检查制动装置是否有效;
②检查架体连接螺栓有无松动;
③检查轮子磨损情况,及时更换损坏轮子;
④检查防护栏杆完整性;
⑤每月进行一次全面检查并记录。
5.标准实景图:

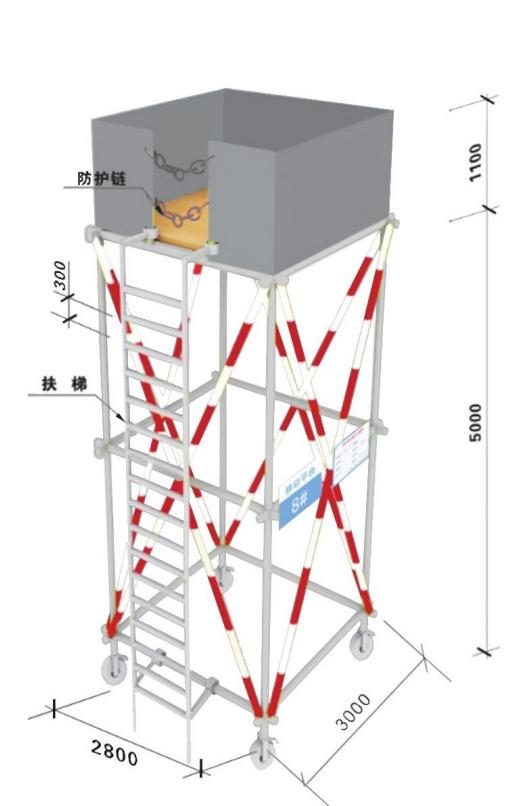

钢管脚手架移动式操作平台

门式脚手架移动式操作平台
(二)落地式操作平台:
1.搭设参数:
项目 | 规范限值 | 备注 |
平台高度 | ≤15m |
|
高宽比 | ≤3:1 |
|
施工荷载 | ≤2kN/㎡ | 超荷载需专项设计 |
连墙件间距 | ≤4m | 逐层设置 |
2.搭设要求:
①按照住建部37号令及31号文要求,编制专项方案;
②应与建筑物进行刚性连接或加设防倾措施,不得与脚手架连接;
③立杆间距和步距等结构要求应符合国家现行相关脚手架规范的规定;
④应在立杆下部设置底座或垫板;
⑤应从底层第一步水平杆起逐层设置连墙件;
⑥应设置水平剪刀撑;
⑦周边设置1200mm防护栏杆及硬质围栏。
3.验收流程:
①基础验收:地基承载力、垫板设置验收;
②分段验收:每搭设6m高度进行一次中间验收;
③最终验收:搭设完成后按专项方案全面验收;
④荷载试验:按设计荷载进行加载试验;
⑤挂牌使用:验收合格挂牌后方可投入使用。
4.日常检查要点:
①使用中每月不少于1次定期检查;
②专人进行日常维护工作,及时消除安全隐患;
③检查连墙件有无松动、缺失;
④检查立杆基础有无沉降;
⑤检查剪刀撑设置是否符合要求。
5.标准实景图:

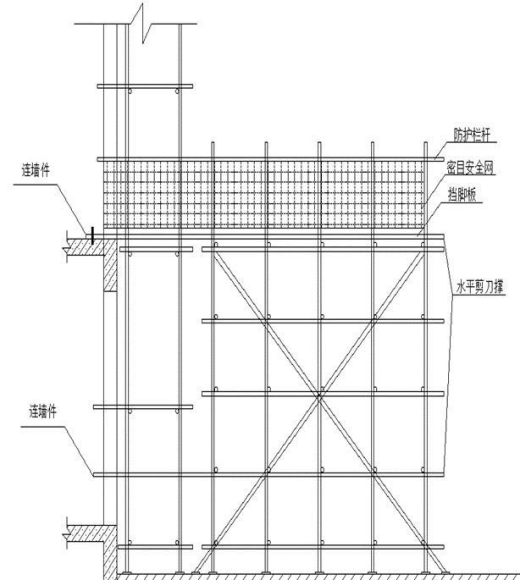

落地式操作平台结构图

落地式双排外脚手架(3D示意图)
(三)悬挑式操作平台:
1.搭设参数:
参数项目 | 规范限值 | 备注 |
悬挑长度 | ≤5m |
|
均布荷载 | ≤5.5kN/㎡ |
|
集中荷载 | ≤15kN |
|
2.搭设要求:
①应按要求进行设计计算、方案编制;
②搁置点、拉结点、支撑点应设置在稳定的主体结构上,且应可靠连接;
③严禁将操作平台设置在临时设施上;
④悬挑梁应锚固固定,采用U型环预埋锚固;
⑤应在料台内显著部位悬挂详细的限载标识牌,外部设置总限载牌;
⑥宜在卸料口处设置链条式防护,未吊运材料时恢复卸料口防护。
3.验收流程:
①预埋件验收:U型环埋设位置、规格、锚固长度验收;
②安装过程验收:悬挑梁安装、钢丝绳张拉验收;
③整体验收:平台安装完成后全面验收;
④每次移位验收:每次移位安装后均应进行验收,并做好记录。
4.日常检查要点:
①每日检查钢丝绳张紧度,发现松弛及时调整;
②检查U型环锚固螺栓有无松动;
③检查平台板有无破损、变形;
④检查防护栏杆完整性;
⑤严禁超载使用,定期核载。
5.标准实景图:

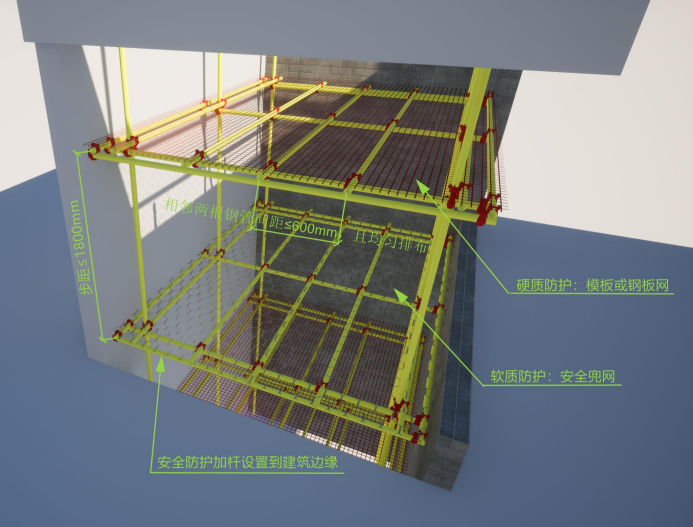

悬挑式操作平台安全防护示意图

悬挑式操作平台安全防护示意图

平面图

平面图

U型环埋设示意图

卸料平台限载标识牌

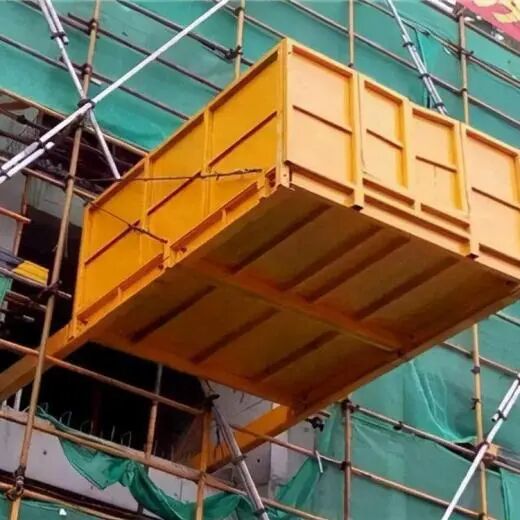

卸料平台实例图
(四)电梯井操作平台:
1.设置要求:
①所用材料应满足安全和强度要求,均应编制专项安全施工方案;
②在使用过程中严禁在平台上堆载物料;
③在每次周转时,检查平台有无变形或开焊;
④在施工层张挂水平网,施工层以下每两层且不大于10m设置一道水平防护。
2.验收与检查:
①首次安装后进行专项验收;
②每次提升周转后进行检查验收;
③重点检查平台支撑点可靠性;
④检查水平防护网完整性。
5.标准实景图:

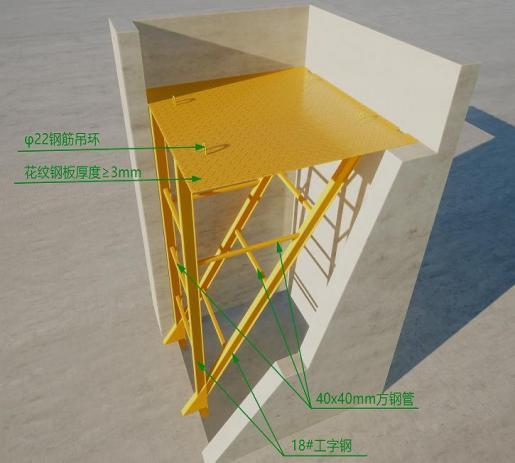

采光井内竖向应设置水平防护效果图

室内电梯井直角三角操作平台效果
(五)登高作业车安全管理:
1.进场验收:
进场前验收所需相关资料:
①产权单位营业执照、安全生产许可证、企业资质;
②设备出厂合格证、出厂检测报告、保险单;
③人员培训合格操作证;
④验收合格后填写检查验收表;
⑤悬挂”限载提示”、”操作及监护人员”、”操作规程”、”应急处置”等公示牌。
2.作业要求:
①操作人员经体检合格并取得操作证后方准独立操作;
②同一登高车上作业人员不得超过2人;
③安全带应挂在独立的固定点上;
④应放置或停靠在坚实平整,承载力符合要求的地面;
⑤保持与建(构)筑物、设施设备、灯具电缆等的安全距离;
⑥禁止将登高车任何部位作其他结构的支撑;
⑦不得将登高车作起重机械使用;
⑧不得随意增大平台面积,不得超载使用。
3.环境限制:
①室外作业时,风速达到或超过六级、暴雨和雷电天气时,严禁作业;
②作业区域设警戒线,操作平台正下方不得作业、站人或行走;
③地面设置专人监护;
④作业后应及时将平台回收,非作业时操作平台严禁长时间停留高空。
4.作业前检查清单:
☑燃油/电量充足;
☑轮胎气压正常;
☑支腿伸缩正常;
☑升降机构运行正常;
☑急停按钮有效;
☑防护栏杆完好;
☑操作手柄灵敏;
☑报警装置正常;
5.日常维保要求:
①每日作业前进行班前检查;
②每周进行一次全面保养;
③每月进行一次专业维保;
④按设备说明书定期更换液压油、滤芯;
⑤建立设备维保档案。
6.应急处置流程:
①设备故障:立即停止作业,降下平台,撤离人员;
②人员被困:启动应急救援预案,使用应急下降装置;
③突发大风:立即降下平台,收回支腿,转移至安全区域;
④触电事故:立即切断电源,开展急救,上报事故。
7.标准实景图:

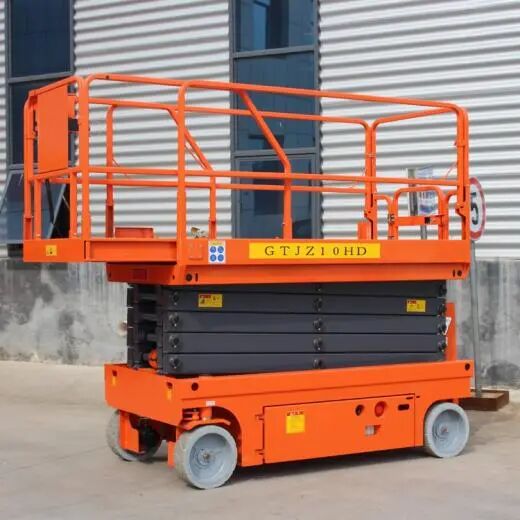

作业登高车示意图

作业登高车实例图
浙江宝佳力科技
——工程安全防护解决方案专家
浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。
产品涵盖
工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等
路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等
房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等
标杆项目案例
已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …
核心竞争优势
以品质筑牢根基,以服务创造价值
专业研发,定制适配
拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航
全链自产,品效可控
从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控
全周期服务,无忧保障
项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧
联系方式:13336064501
官方网站:www.mybojali.com
