菱 形 挂 篮 拆 除 施 工 工 艺——浙江宝佳力规范

1、挂篮拆除准备

1、技术管理人员必须向所有参加挂篮拆除作业人员进行技术、安全交底,使全体作业人员熟悉挂篮拆除工艺,并严格执行施工工艺要求和技术要求。

2、挂篮拆除施工时地面范围应设警戒区,防止坠物伤人。警戒区域为挂篮投影位置外15m范围,区域边界设置锥形桶,挂三角彩旗隔离,同时专人在区域外警戒。

3、挂篮若在河道内拆除,必须雇佣足够承重的船只,并派专人用旗语指挥来往船只减速通过或禁止通行,以保证安全。

2、拆除顺序

设置隔离区域→拆除内模顶板→挂篮侧模及底模系统整体拆除吊放→挂篮桁架体系后退→拆除上横梁及主桁架→拆除横向联结桁架→解除后锚、拆除剩余主桁架→拆除轨道

3、设置隔离区域

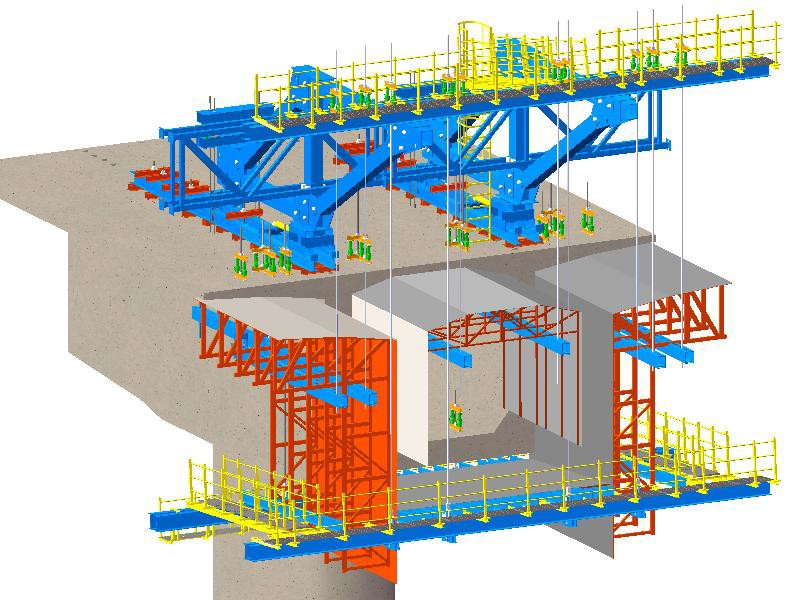

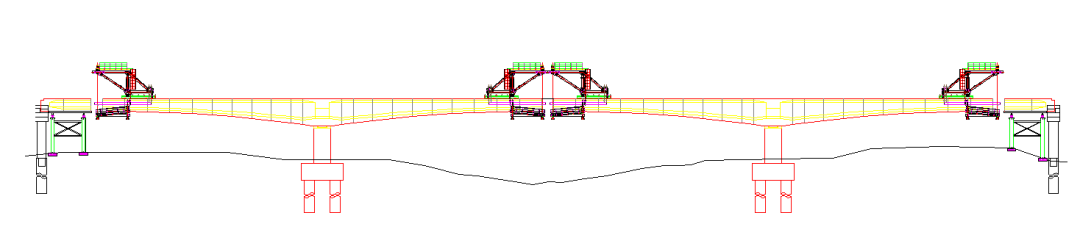

挂篮拆除位置(边跨及中跨合拢段)

边跨合拢位置,挂篮下方为地面,则隔离区域应满足吊机和平板车的工作空间,并用警示带隔封闭。

中跨合拢位置,挂篮下方为河流,则隔离区域应满足运输船的工作空间,并设置专人旗语指挥来往船只,当作业空间不足时,封闭航道,保证安全。

隔离区域范围

4、拆除内滑梁及内模

内滑梁及内模因合龙段长度影响,不能从跨中位置直接落下,必须使用卷扬机配合人工将其运输到边墩墩顶,才能落下。用倒链挂住箱室内导梁及内模顶板,将其固定,使倒链受力。

倒链悬挂内滑梁

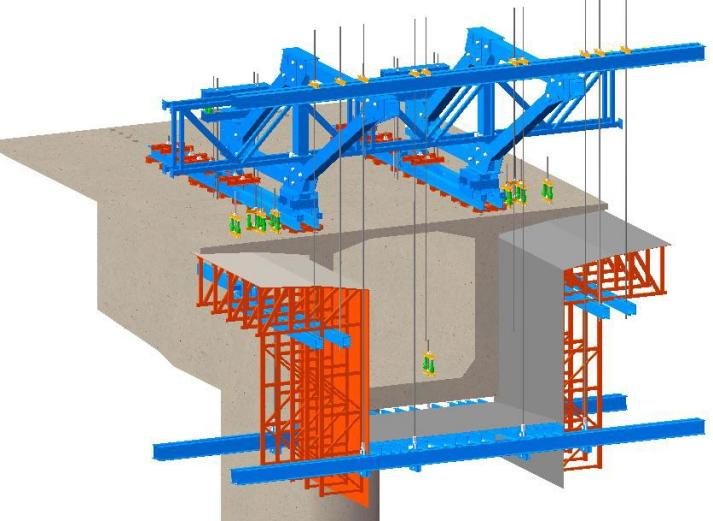

然后一端在梁面上使用千斤顶逐次松开固定内导梁的精轧螺纹钢筋螺母,另一端在前上横梁上使用倒链缓缓落下,两端下落速度应基本一致,且左右两根滑梁应同时进行,防止内模及桁架倾斜滑落,砸伤工人;将内导梁及内模顶板下放到箱室内。用气割解除导梁与模板的连接,用吊车将内模顶板吊至梁下(若箱室内空间不足,则将内模顶板体系解体后,分块吊出),用吊车(倒链配合)将分解拆除后的内模吊至地面上的平板拖车上,绑扎牢固后由指挥人员指挥平板车运至指定地点。

内模体系拆除完成

5、挂篮侧模及底模系统整体拆除吊放

首先用四个手拉葫芦分别吊住并固定前后下横梁,钢丝绳吊点位置设置在前下和后下横梁的端头,采用卡环固定牢固。

倒链吊住前后下横梁

先将吊钩微微升起,钢丝绳受力以后,拆除外滑梁两端吊杆,缓慢松开前后下横梁吊杆在桥面上的螺母,使吊杆随倒链下吊速度缓慢下放(倒链下放时,令前后下横梁吊杆始终同步下放,增加安全性),整体拆除底侧模系统(包含侧模板、外滑梁、前后下横梁、底模纵梁、底模板、底侧模挂篮操作平台等)。

保留紧靠腹板外侧的下横梁吊杆,松开其余吊杆

底侧模体系拆除完成

6、挂篮桁架体系后退

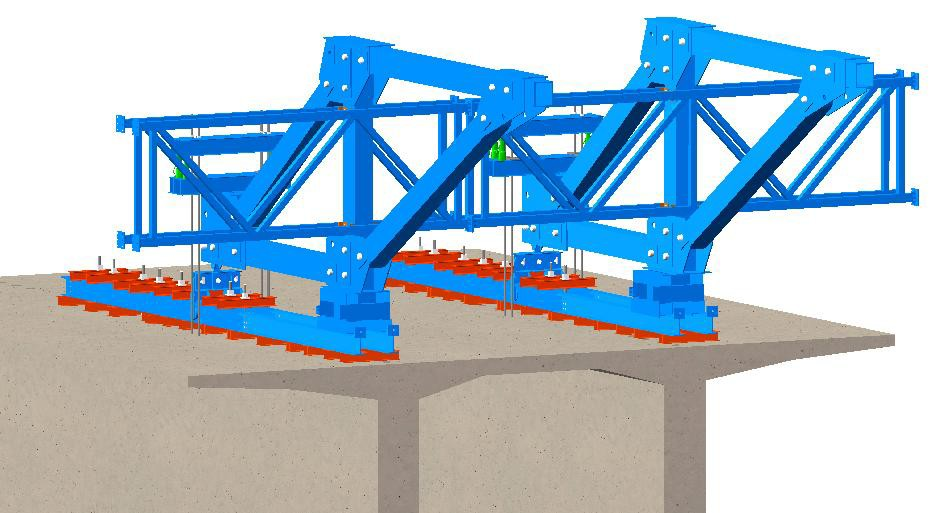

将挂篮梁面以上剩余杆件利用滑道和卷扬机向后滑移至0#块附近,准备拆卸;利用25t的吊车分批将其分组吊至于地面停放的平板车上稳定牢固。在梁端设置限位装置,防止钢丝绳脱钩;

挂篮向后滑移至0#块附近

7、拆除上横梁及主桁架

此时挂篮已不承受模板荷载,挂篮前上横梁上的所有精轧螺纹钢筋、钢吊带及垫梁在卸除模板时已全部卸下,所以现在可以将前上横梁直接用吊车卸下。

8、拆除横向联结桁架

用吊车吊住横向联结桁架,横向联结桁架用销轴在主桁架上的,此时拔除销轴再用吊车将横向联结桁架吊下。

9、解除后锚、拆除剩余主桁架

用25t吊车吊住剩余主桁架,再解除结点的后销轴,再解除挂篮后锚,将剩余的杆、结点箱体组成的三角架桁架吊至梁下。

10、拆除轨道

拆除主桁架的前支座及反扣轮,拆除轨道纵向连接的螺栓、钢板,用25t吊车将其卸下。完成挂篮拆除工作。

拆除挂篮过程中,需人工松动螺栓、螺母、钢丝绳使25t吊车承重时,要确保起吊设备对构件的吊力稳定,防止构件在拆除过程中有较大程度晃动。

浙江宝佳力科技

——工程安全防护解决方案专家

浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。

产品涵盖

工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等

路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等

房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等

标杆项目案例

已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …

核心竞争优势

以品质筑牢根基,以服务创造价值

  1. 专业研发,定制适配

拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航

  1. 全链自产,品效可控

从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控

  1. 全周期服务,无忧保障

项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧

联系方式:13336064501

官方网站:www.mybojali.com



发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部
