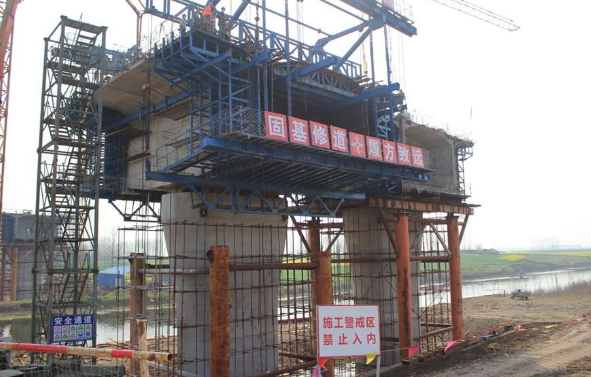

挂篮悬臂浇筑是大跨度桥梁施工的主力工艺,几十米乃至上百米的高空,工人站在挂篮上绑钢筋、支模板、浇混凝土。说白了,整个挂篮就是悬在半空中的一个”移动工厂”,稍有不慎就是群死群伤的大事故。
挂篮施工属于危险性较大的分部分项工程,必须编制专项施工方案,超过一定规模的还得组织专家论证。方案没批、没交底,谁都不准动工。这套流程不是走形式,是用血的教训换来的规矩。
一、挂篮拼装验收,预压试验

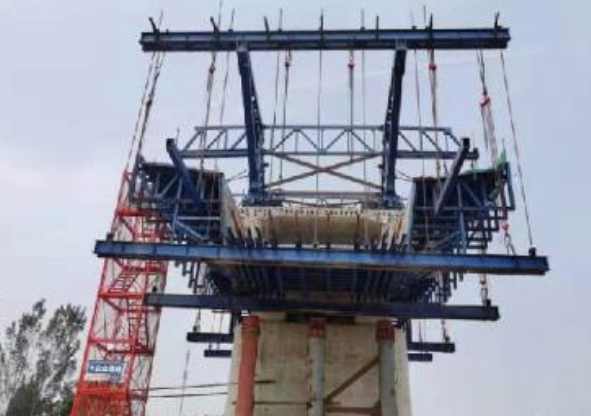

挂篮进场第一件事,不是急着拼,是先验。主桁架、吊带、锚固件、走行系统,每个构件都得核对规格型号,有变形、裂纹、锈蚀的直接退场,不合格的严禁使用。拼装要按专项方案顺序来,先主体后附属,先承重后防护,严禁随意更改顺序。
拼完不算完,必须做荷载预压试验。按最大施工组合荷载的1.2倍分级加载,全程监测挂篮变形、沉降和锚固点受力。某特大桥在预压试验中,挂篮菱形架突然断裂,底篮模板坠落,3人死亡1人受伤,直接经济损失约394万元。事故调查发现,挂篮本身存在质量问题,节点销孔撕裂破坏。预压试验就是提前暴露隐患的最后一道关卡,没做预压或预压不合格的挂篮,严禁投入施工。
二、行走移位最凶险,匀速同步是命根子

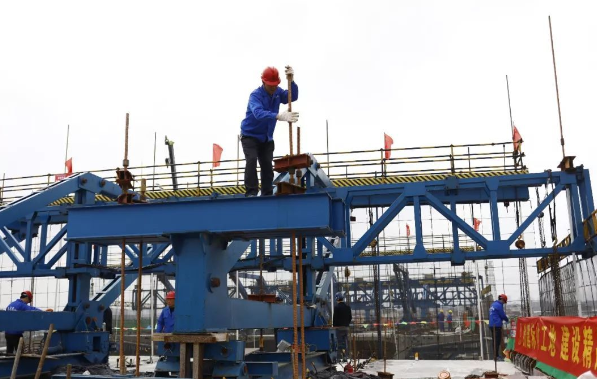

挂篮行走是整个施工过程中风险最高的环节。几十吨的钢架子在轨道上往前滑,两侧必须同步推进,行走速度控制在0.5m/min以内,严禁加速、急停。两侧行走速度差不能超过2mm/min,前端偏移量控制在5mm以内,一旦超标立马停机调整。
行走前要彻底检查轨道,平整度偏差不超过2mm/m,轨距偏差不超过±3mm,轨道和预埋钢板焊接必须牢固。解除锚固要按顺序来,严禁一次性全部解除。行走过程中挂篮上严禁站人、严禁堆料,下方拉起警戒区,专人全程指挥监护。
某高铁特大桥在挂篮拆除过程中,横梁栓接处螺栓没按设计要求紧固,作业人员违章操作,前上横梁突然折断,5人高处坠落,3死2伤,直接经济损失约510万元。螺栓少了几个、紧固不到位,这种”小问题”在高空就是致命的。
三、后锚锚固系统,挂篮的保命绳
挂篮能稳稳挂在桥面上,全靠后锚系统。抗倾覆安全系数、锚固系统安全系数均不小于2,这是相关规范的硬性要求。后锚用的精轧螺纹钢,必须用双螺母锁紧,严禁在螺纹钢上电焊搭火,电流损伤钢材强度,埋下断裂隐患。
某跨江大桥在浇筑混凝土时,后锚精轧螺纹钢因受力过大发生断裂,挂篮后端失去锚固力整体倾覆,3名作业人员死亡,直接经济损失800余万元。事后调查发现,施工队擅自简化锚固工艺,用单根精轧螺纹钢单螺帽固定,没有设置冗余保险措施。

挂篮就位后,锚固力不低于挂篮自重的1.5倍,锚固螺栓紧固力矩不低于350N·m。每个锚点预紧力不低于200kN,逐一核查,杜绝虚锚、漏锚。精轧螺纹钢要用塑料套管包裹绝缘,接长使用专用连接器,吊杆伸出锚固螺母长度大于50mm。
四、悬臂浇筑对称均衡,荷载偏一侧要出大事

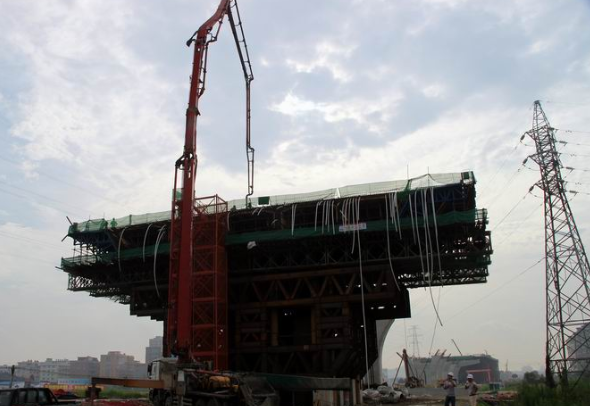

混凝土浇筑是挂篮受力的峰值时刻。两侧梁段必须对称浇筑,混凝土浇筑高度差不超过50cm,杜绝单侧荷载过大引发倾覆。浇筑速度控制在2m/h以内,分级分层推进,全程监测挂篮变形。
某高速公路匝道桥在挂篮浇筑混凝土时,施工队违规单边浇筑,引起挂篮倾斜坍塌,1人死亡7人受伤。挂篮变形量超过设计值的1.1倍时必须立即停浇,排查隐患整改合格后才能复工。挂篮上严禁超载堆放材料,施工荷载严格控制在设计允许范围内。
浇筑前重点检查后锚固系统,每个锚点逐一核查预紧力。浇筑中实时监测挂篮变形、锚固状态和轨道位移。挂篮最大变形量不超过20mm,这是相关规范明确的红线。
五、高处防护不留死角,安全带就是命

挂篮作业面必须设置1.2m高防护栏杆,两道横杆,下横杆距作业面0.6m。180mm高挡脚板防止物料滑落,密目安全立网全封闭。底篮底部满铺脚手板并固定牢固,下方设置安全平网做兜底防护。
上下挂篮走专用爬梯,宽度不小于0.6m,步距不超过0.3m,严禁攀爬主桁架或搭便车坐起重设备。某项目就发生过班组长违章指挥塔吊司机,用自制吊篮违规运送工人,吊篮触碰导梁失稳倾斜,3人坠落死亡。
安全带必须用双钩的,高挂低用,挂点承载力不低于2.2kN,固定在独立牢固的生命线上。严禁低挂高用、挂在活动构件上。高处作业单次不超过2小时,实行轮换制,患有高血压、心脏病、恐高症的人员不得参与高空作业。
六、恶劣天气停工不是建议是命令

风力达到6级及以上,必须立即停止挂篮作业。把挂篮锚固牢固,切断电源,所有人员撤离到安全区域。雨后复工前,先检查锚固状态、轨道平整度和地基沉降,确认安全后再恢复作业。
挂篮上照明用36V安全电压,灯具间距不超过3m。电缆线穿钢管保护,严禁拖地或缠绕在挂篮构件上。电焊机二次线用防水电缆,长度不超过30m,严禁在钢绞线、预应力管道附近带电作业。
每施工10个节段,对所有吊带、主桁架关键焊缝、锚固连接件做一次无损探伤检测。发现疲劳损伤、微裂纹、变形超标的,立即停机更换构件,严禁带病作业。
七、拆除遵循先后顺序,严禁暴力拆解

段重量不超过20t。拆除的部件及时吊运到地面指定区域,严禁高空抛掷。
拆除前必须完成最后一段梁体的预应力张拉和压浆。清理挂篮上的所有材料和工具,严禁遗留杂物。起重设备支腿支在平整坚实的地基上,地基承载力不低于200kPa,铺设钢板加固。拆除区域拉警戒线,禁止交叉作业。
拆除部件分类堆放,堆放高度不超过1.5m,距基坑边缘不少于2m。每人配工具袋,扳手等工具装在袋里,不得挂在支架上。选在晴朗无风的天气作业,六级以上大风严禁拆除施工。

挂篮施工的安全管控没有侥幸。每一个螺栓的紧固力矩、每一根精轧螺纹钢的锚固状态、每一次行走的同步偏差,都关乎几十米高空上工人的命。方案审批、技术交底、进场验收、预压试验、行走监护、浇筑监测、拆除管控,七道关卡一道都不能少。
安全管理搞形式主义,出事就是大事。某高铁项目挂篮横梁折断3死2伤,某跨江大桥后锚断裂3人死亡,某特大桥预压断裂3死1伤——这些事故的直接原因都不复杂,螺栓没拧紧、锚固被简化、设备质量不合格。把每一道工序做到位,比事后追责强一万倍。
浙江宝佳力科技
——工程安全防护解决方案专家
浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。
产品涵盖
工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等
路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等
房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等
标杆项目案例
已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …
核心竞争优势
以品质筑牢根基,以服务创造价值
- 专业研发,定制适配
拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航
- 全链自产,品效可控
从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控
- 全周期服务,无忧保障
项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧
联系方式:13336064501
官方网站:www.mybojali.com
