桥梁挂篮施工,别再凭经验“瞎搞”!老师傅把拼装、走行、预压三大“天坑”给你填平了

挂篮施工,安全和质量的“头等大事”‍

“老王,你这边挂篮后锚怎么又松了?赶紧紧固一下!”

“李工,挂篮往前走的时候,两边速度又有点不一样,吓死个人!”

这样的对话,在咱们桥梁施工现场是不是天天都能听到?挂篮悬臂浇筑,作为大跨径桥梁施工的“王牌技术”,干了这么多年的兄弟们都觉得是常规操作。但越是常规,就越容易麻痹大意,凭着老经验办事,忽略了那些“要命”的细节。挂篮不是小事,它承载的不仅是几十上百吨的混凝土,更是我们几十号兄弟的身家性命和一座桥的百年大计。

今天,我就以一个老伙计的身份,用大白话跟大家聊透挂篮施工里最关键、也最容易出岔子的三大环节:挂篮的拼装预压、整体走行和浇筑控制。不讲空话理论,只讲现场实际,帮你把这些“天坑”一个个都填平了!

一、 挂篮拼装与静载预压——万丈高楼平地起,根基不牢全白搭

挂篮进场,第一件事就是拼装。这活儿看着简单,就是拧螺丝、上销栓,但里面的门道可不少。

1.1 拼装阶段的“低级错误”‍

  • 高强螺栓与普通螺栓混用:

这是绝对不能犯的错!挂篮主结构连接必须使用设计要求的高强度螺栓,而且要用扭矩扳手复核扭矩,确保达到设计预紧力。 有些工友图省事,随手抓个普通螺栓就拧上去了,这等于埋下了一颗定时炸弹。

  • 随意焊接和开孔:

严禁在挂篮主承重构件上随意焊接、开孔! 很多时候为了安装个小东西或者穿个线管,就在主桁架上烧一焊、钻个眼,这会严重破坏构件的截面和受力性能,极易导致应力集中,造成结构断裂。

  • 销轴、连接板“张冠李戴”:

一套挂篮有成百上千个构件,每个连接点的销轴和连接板都是有编号的,必须对号入座。装错了,可能看着严丝合缝,但实际受力完全两码事。

1.2 最大的“天坑”:静载预压走过场

我必须用最重的语气强调:挂篮的静载预压试验,是所有工序中的重中之重,绝不是可有可无的“形式主义”!

很多项目为了赶工期,要么不做预压,要么就是象征性地堆点东西就算完事。这是拿大家的生命开玩笑!

  • 为什么要预压?
    1. 消除非弹性变形:

新出厂或大修后的挂篮,在第一次加载时,连接处(比如螺栓和销栓孔的间隙)会产生一些不可恢复的变形。如果不提前消除,等浇混凝土的时候再变形,梁段的标高和线形就全完了。

    1. 检验承载能力:

这才是对挂篮结构强度、刚度和稳定性的最直接检验。《公路桥涵施工技术规范》(JTG/T 3650-2020)明确规定,挂篮首次使用或结构发生改变后,必须进行静载试验。

  • 正确的预压姿势:
    1. 加载重量:

试验荷载一般取最大节段混凝土重量和施工荷载总和的1.1至1.25倍。 用什么加载?最好用砂袋、水箱这类可以均匀分布的荷载,模拟真实受力情况。

    1. 监测变形:

在挂篮的关键受力点(如下弦杆、吊杆等)设置观测点,分级加载,详细记录每一级荷载下的挠度变形值。加载到最大荷载并持荷一段时间后,如果变形稳定,卸载后残余变形很小,才算合格。

    1. 数据应用:

预压测得的弹性变形数据,是后续计算梁段立模预拱度的核心依据! 没有这个数据,预拱度就是瞎蒙。

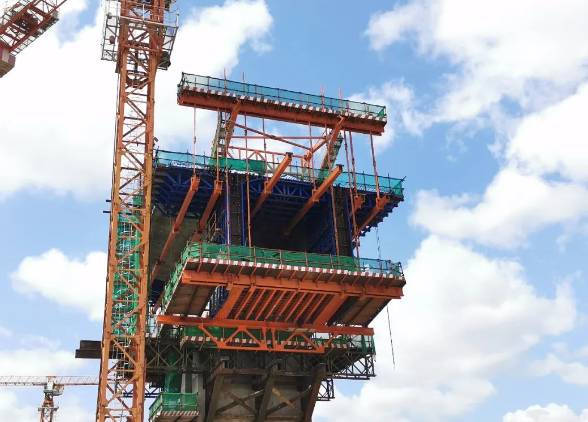

桥梁挂篮悬臂施工现场

二、 挂篮走行——走得稳才能走得远,每一步都关乎人命

挂篮走行,就是挂篮在完成一个节段浇筑后,像螃蟹一样横着向前移动到下一个位置。这个过程虽然缓慢,但风险极高。

2.1 走行阶段的常见“险情”‍

  • 两侧走行不同步:

这是最常见的危险情况。两片主桁架如果一个快一个慢,就会对挂篮产生巨大的扭转力,轻则卡死,重则导致轨道损坏、挂篮倾覆。

  • 后锚系统不牢靠:

挂篮的后锚是它的“命根子”‍。走行时,全靠后锚把挂篮稳稳地“拽”在已经浇好的梁段上。后锚锚固点的混凝土强度必须达到设计要求才能走行!

  • 保险措施不到位:

前端没有设置限位装置,后端没挂保险倒链,万一走行时出现意外,挂篮就有前冲或后溜的风险。

2.2 如何保证走行“万无一失”‍

  • 必须设置专人统一指挥:

挂篮走行时,必须由一名经验丰富的工长或技术员在桥面上统一指挥,通过对讲机或旗语协调两侧千斤顶的操作手,确保两边同步前进。可以在滑道上做好标记,一步一确认。

  • 后锚螺杆必须使用双螺母紧固

这是一个小细节,但至关重要。单螺母在振动和反复受力下容易松动,必须使用双螺母锁紧防松。

  • 轨道检查与清理:

每次走行前,都要派人检查滑道是否平整、有无变形,并把轨道上的石子、杂物清理得干干净净。一个小石子都可能成为“拦路虎”。

  • 慢行、匀速、严禁野蛮操作:

挂篮走行一定要“稳”,求稳不求快。千斤顶要缓慢、均匀地施加压力。

三、 混凝土浇筑与标高控制——差之毫厘,谬以千里

挂篮就位,模板调好,就等浇混凝土了。这最后一步,决定了桥梁的最终线形和质量。

3.1 浇筑中最容易踩的“坑”‍

  • 预拱度设置凭感觉:

梁段立模标高不是设计图纸上的标高,而是在设计标高的基础上,加上一个“预拱度”。这个预拱度是为了抵消挂篮受荷后的弹性变形、混凝土收缩徐变等因素造成的下沉。预拱度的值必须根据之前的静载预压数据和设计文件精确计算,不能拍脑袋决定。

  • 浇筑顺序不对称:

混凝土浇筑必须遵循‍“从梁段中间向两侧,从根部向悬臂端”‍的原则,始终保持挂篮受力基本对称、平衡。如果先猛浇一侧,挂篮发生倾斜,不仅影响梁段成型质量,还可能引发安全事故。

  • 忽视温度影响:

尤其是在夏季,中午和凌晨的温差很大。温度会影响挂篮的钢结构和已浇筑混凝土梁段,造成标高变化。 因此,重要的标高测量和最终调整,应尽量选择在一天中温度比较稳定的时间段(如清晨或夜间)进行。

3.2 精准控制的“秘诀”‍

  • 全过程动态监测:

在浇筑混凝土的全过程中,要安排专人用水准仪等设备,持续监测挂篮和模板的标高变化,发现异常立即调整。

  • 严格遵守浇筑顺序:

技术员必须在浇筑前进行详细交底,明确告知现场负责人和泵车操作手正确的浇筑顺序和分层厚度。

  • 建立标高控制数据库:

将每一个节段的立模标高、实测挠度、浇筑完成标高等数据详细记录下来,形成一个数据库。通过对比分析,可以不断修正后续节段的预拱度设置,越做越准。

总结

挂篮施工绝对是一门精细活儿,容不得半点马虎。我们一线人员要牢记三个核心:

  1. 拼装预压是基础:静载预压绝不能省,它是保证结构安全和线形精准的前提。
  2. 走行过程严把控:专人指挥、同步慢行、保险到位,是保证人员和设备安全的生命线。
  3. 浇筑控制靠数据:精准的预拱度计算和全过程的标高监测,是打造精品工程的关键。

所有这些操作,都必须严格遵循《公路桥涵施工技术规范》(JTG/T 3650-2020)‍和《桥梁悬臂浇筑施工技术标准》(CJJ/T 281-2018)等现行国家标准。技术方案要先行,安全交底要到位,过程检查要严格,这才是对工程负责,对我们自己负责。

浙江宝佳力科技

——工程安全防护解决方案专家

浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。

产品涵盖

工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等

路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等

房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等

标杆项目案例

已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …

核心竞争优势

以品质筑牢根基,以服务创造价值

  1. 专业研发,定制适配

拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航

  1. 全链自产,品效可控

从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控

  1. 全周期服务,无忧保障

项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧

联系方式:13336064501

官方网站:www.mybojali.com

发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部
