安全防护工程细部节点工艺做法宝典-浙江宝佳力工地定型化规范

一、编制依据:

1.《建筑施工高处作业安全技术规范》JGJ 80-2016;
2.《建筑施工安全检查标准》JGJ 59-2011;
3.《坠落防护速差自控器》GB 24544-2023;
4.《建筑结构荷载规范》GB 50009-2012。

二、脚手架防护:

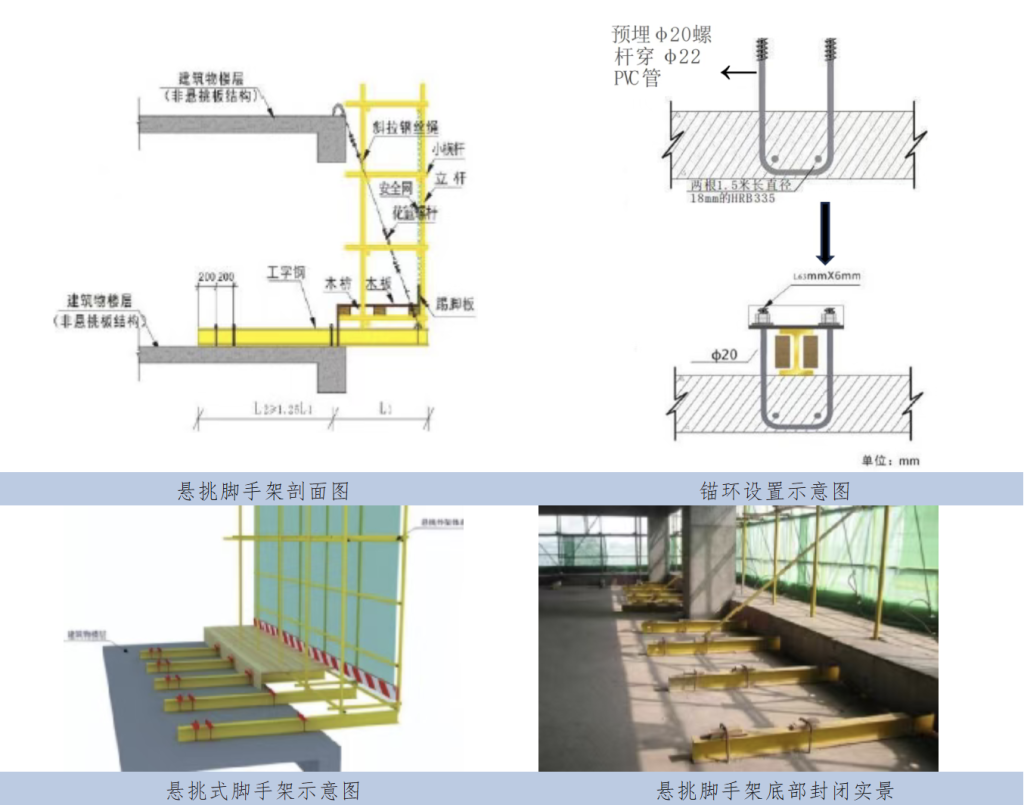

(一)悬挑脚手架:

1.工艺要求:结构楼板施工时应提前预埋固定悬挑型钢梁的锚环,锚环直径应通过计算确定。如荷载较大,结构楼板钢筋应适当加密。
2.技术参数:
①锚环材质:≥φ16圆钢(U型)
②锚固长度:≥3d(d为锚环直径)
③锚固端长度:≥1.25×悬挑端长度
④附加抗拉力钢筋:2C18,长度1500mm
3.构造示意图:

4.检查要点:
①锚环预埋位置准确,与型钢梁匹配;

②木楔塞紧固定,无松动;

③附加钢筋绑扎牢固;

④混凝土强度达到设计要求后方可悬挑。

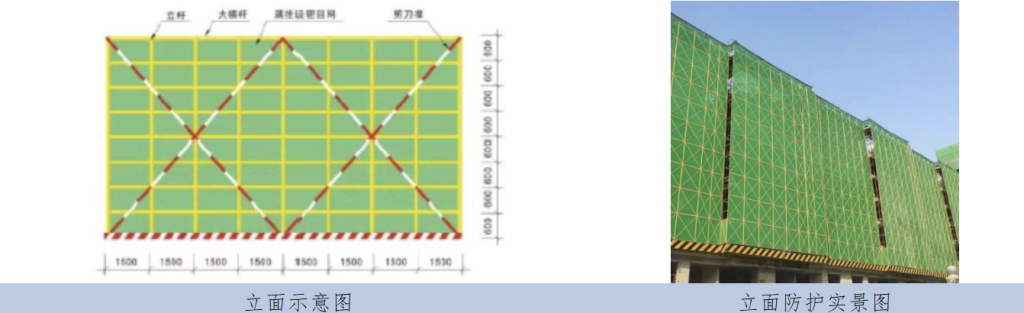

(二)外挂脚手架:

1.工艺要求:剪力墙结构适合采用外挂脚手架,混凝土强度达到7.5MPa后方可挂架。

2.技术参数:

①架体高度:高出上层顶板1200mm

②挡脚板高度:200mm

③安全网:立杆内侧和脚手架底部双层密目安全网封闭

④硬防护:架体底部废旧多层板或木板铺设

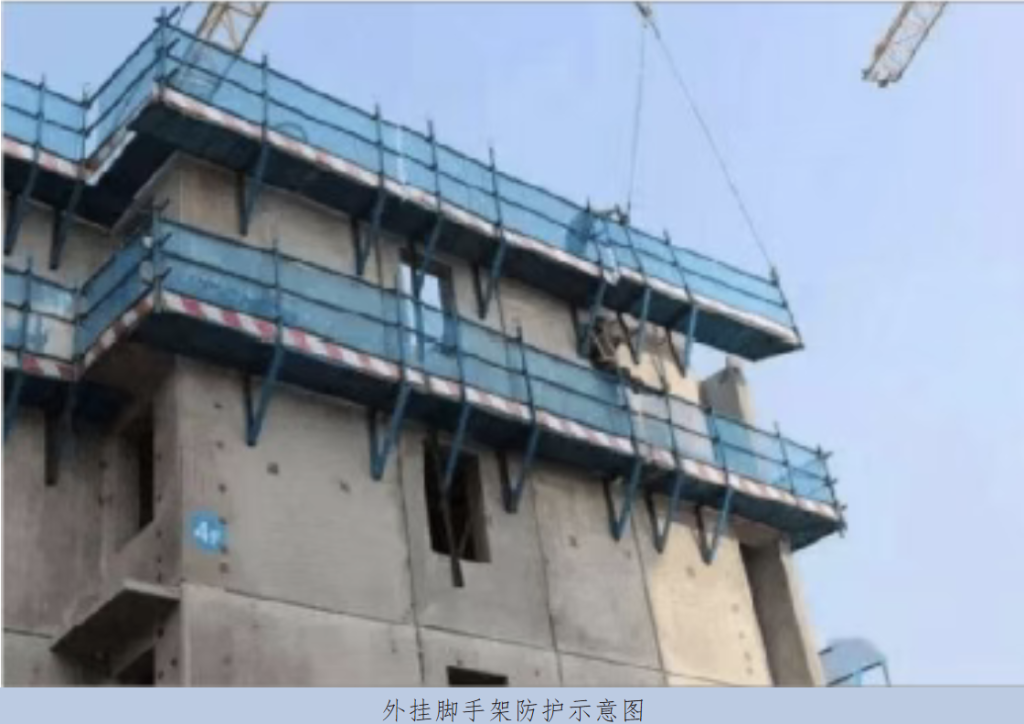

3.防护示意图:

这是示例文本,单击 “编辑” 按钮更改此文本。

4.检查要点:

①作业层满铺脚手板,无空隙;

②立杆外侧挡脚板设置牢固;

③密目安全网绑扎牢固,无破损;

④架体底部硬防护严密。

三、洞口防护:

(一)安全平网:

1.设置要求:当建筑物无外脚手架或采用单排脚手架和工具式脚手架时,凡高度在4m以上的建筑物,首层四周必须支设水平安全网。

2.技术参数:

建筑高度

首层平网规格

层间平网设置

20m以下

3m宽,单层

20m以上

6m宽,双层

每隔4层(10m)设3m宽单层

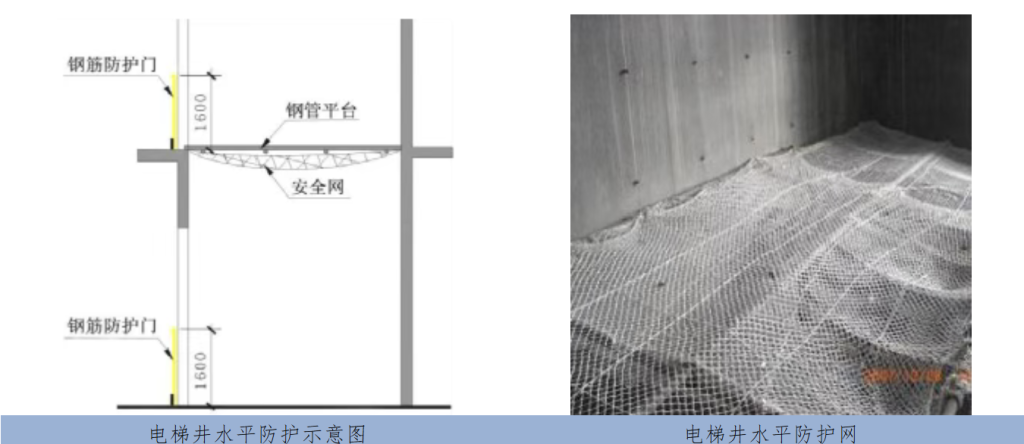

3.示意图:

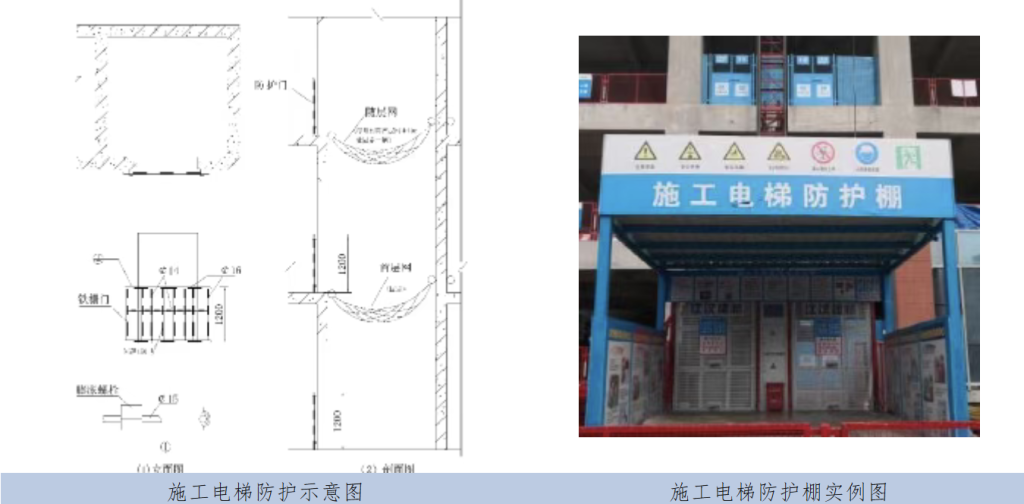

(二)电梯井口防护:

1.工艺要求:电梯井门洞口应设置栅栏防护门,防护门为高度不低于1.2m的金属栏门,做成上翻扇。

2.技术参数:

①防护门高度:≥1200mm;

②挡脚板高度:200mm;

③油漆:红白相间;

④标志:危险标志警示牌;

⑤电梯井内:每隔2层且不大于10m设置安全平网。

3.构造图:

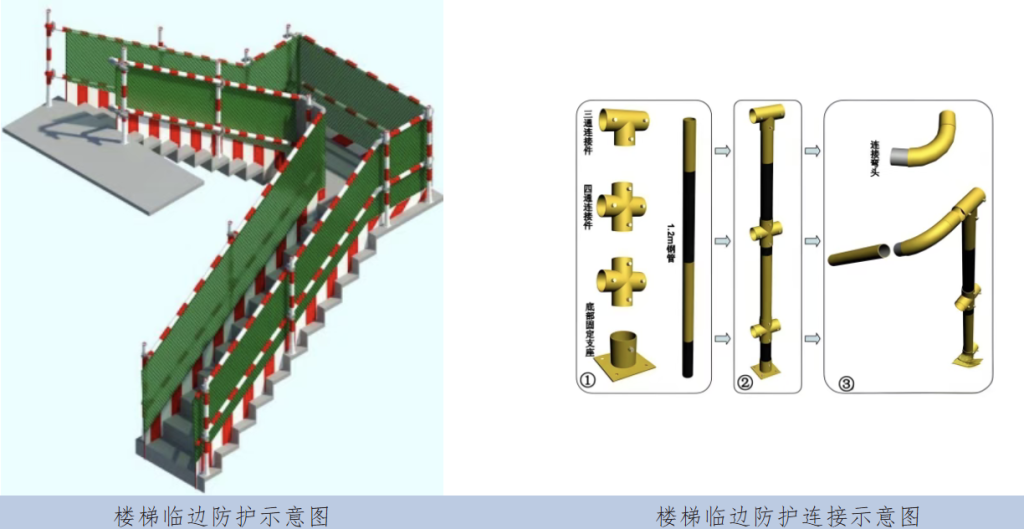

(三)楼梯口防护:

1.框架式楼梯:

①梯段板两侧边及休息平台三侧边设三道护身栏杆;

②栏杆高度:1200mm;

③外挂密目网封闭;

④楼梯间两侧结构洞口按电梯井标准安装栅栏门。

2.剪力墙式楼梯:

①梯井部位从底层搭设单排脚手架;

②立杆间距:1500mm;

③水平杆:平行梯段斜向设置三道;

④高度:≥1000mm。

3.防护栏杆图:

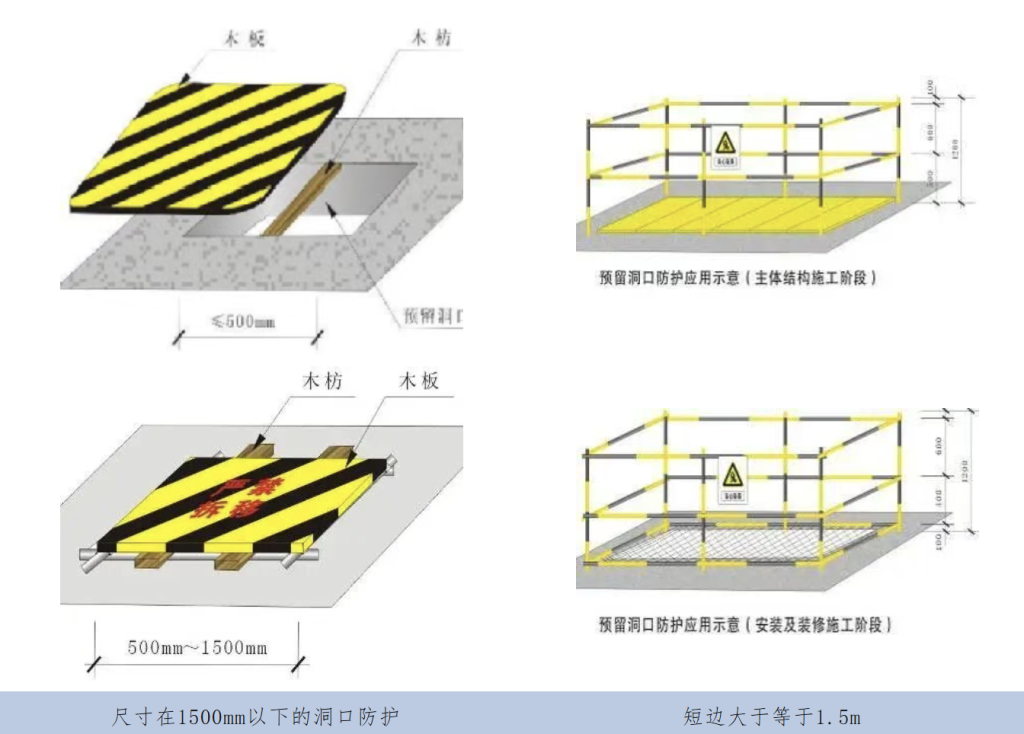

预留洞口防护

1.分类防护标准

洞口尺寸

防护方式

25mm<短边≤250mm

坚实盖板盖严,有防移位固定措施

250mm<短边≤500mm

竹、木盖板,四周搁置均匀,固定措施

500mm<短边≤1500mm

扣件钢管网格栅+竹笆/脚手板;或钢筋网(网格≤20mm)

短边>1500mm

四周钢管护身栏,其间支挂水平安全网

2.防护图

通道口防护

1.工艺要求建筑物出入口处搭设防护棚,非出入口和通道两侧必须封闭严密。

2.技术参数

①长度:3-6m;

②宽度:宽于出入通道两侧各1m;

③棚顶:双层不小于50mm厚脚手板;

④高度>24m建筑:必须采用双层防护。

3.构造图

四、临边防护:

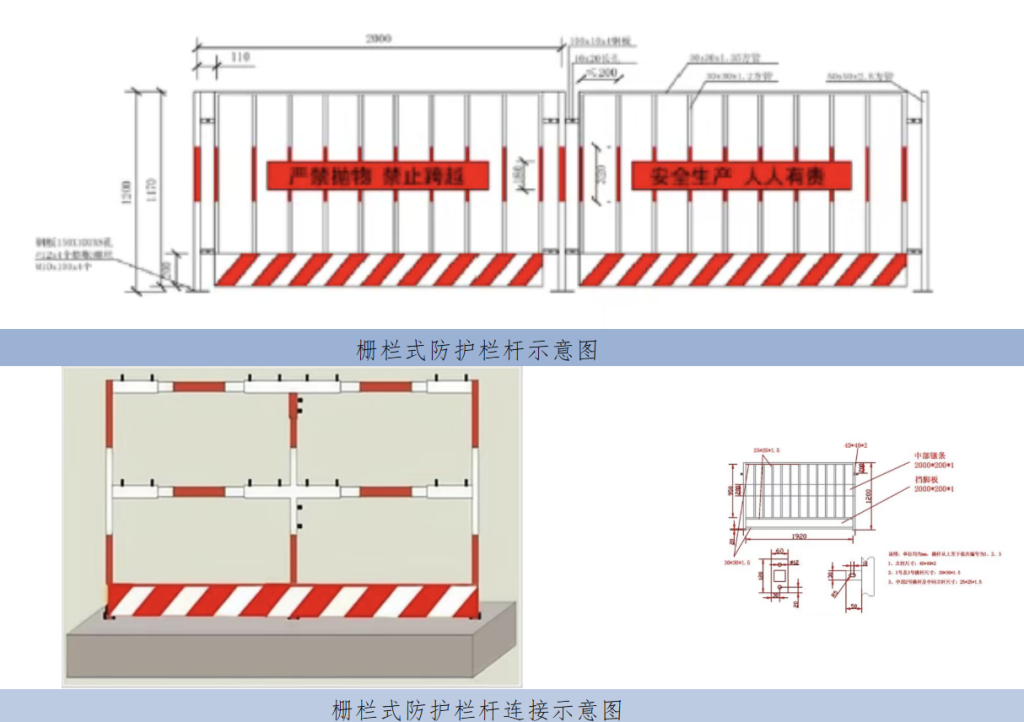

(一)基坑临边防护:

1.技术参数:

①栏杆高度:1200mm;

②水平杆:三道;

③立杆间距:2000mm;

④油漆:红白相间;

⑤封闭:密目安全网;

⑥夜间:危险处设红色标志灯。

2.防护栏杆图:

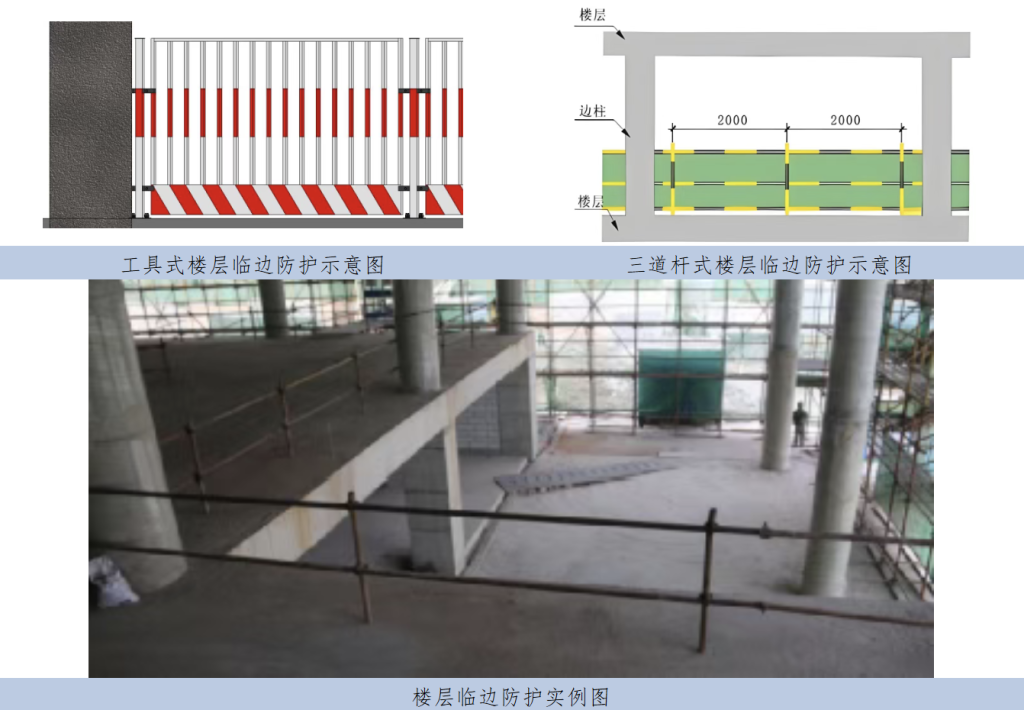

(二)屋面、楼层、阳台周边防护:;

1.防护要求:屋面、框架楼层临边及剪力墙楼层落地式阳台四周,无围护结构时,必须设置防护栏杆。

2.技术参数:

①栏杆高度:≥1200mm;

②水平杆:2-3道;

③立杆间距:1500mm;

④上杆高度:1200mm,下杆高度:600mm;

⑤挡脚板:≥180mm。

(三)卸料平台侧边防护:

1.平台选型:

①楼层较低:落地式卸料平台;

②楼层较高:悬挑式卸料平台;

③构造必须通过计算确定。

2.防护参数:

①护栏高度:1200mm(三侧边);

②挡脚板:200mm高(每侧边下);

③标志:悬挂限重标志牌。

3.防护图:

(四)人行道防护:

1.防护要求:
上人马道、斜道两侧设置护栏。
2.技术参数:
①护栏高度:≥1200mm;
②封闭:密目网;
③挡脚板:200mm高;
④油漆:护栏及挡脚板刷红白相间油漆。
五、专项工程防护:

(一)高支模防护:

1.适用范围:
搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载10kN/m²及以上的混凝土模板支撑工程。
2.防护要求:
①严格按专项方案搭设,立杆间距、扫地杆、剪刀撑、顶托规范到位;
②严禁随意改动、删减杆件、超荷载浇筑;
③搭设完成后必须专项验收,验收合格挂牌后方可浇筑;
④混凝土浇筑过程分层均匀浇筑,杜绝局部集中荷载;
⑤浇筑期间项目负责人必须在岗值班,监理工程师旁站;
⑥梁、板混凝土浇筑过程中严禁任何人进入模板支架内部。

(二)起重机械防护:

1.设备防护:
①塔式起重机、施工电梯等大型机械停放于专用机械停放区;
②设置防倾覆限位装置和防碰撞装置;
③配备超载限制器,确保超载时自动停止或报警;
④塔吊安装避雷装置;
⑤作业半径内严禁堆放材料、工具及杂物。
2.作业防护:
①吊装过程中严禁吊物下方站人,设置警戒区域并专人监护;
②起重机臂架、吊具、钢丝绳等关键部件定期检测;
③发现裂纹、断丝或变形立即停用;
④吊钩、吊索捆绑牢固,严禁超载起吊;
⑤大风、大雨、大雾天气停止吊装作业。

(三)临时用电防护:

1.系统要求:
①采用TN-S接地保护系统;
②保护接地导体(PE)严禁装设开关、断路器或熔断器;
③严禁通过工作电流,严禁断线。
2.线路防护:
①电缆线路穿管保护,严禁使用裸露电缆;
②电缆敷设沿墙壁、支架或专用线槽,严禁拖地;
③电缆沟或管内设置防火封堵材料;
④严禁使用绝缘老化电气线路,严禁在线路上悬挂物品;
⑤破损、烧焦的插座、插头及时更换。

3.设备防护:
①电气设备与可燃、易燃易爆危险品保持安全距离;
②电焊机一次线长度不超过5m,做接零保护;
③塔吊供电电缆固定敷设;
④配电室铺设橡胶绝缘垫,设置通风设施;
⑤防雷系统加装电涌保护器(SPD)。

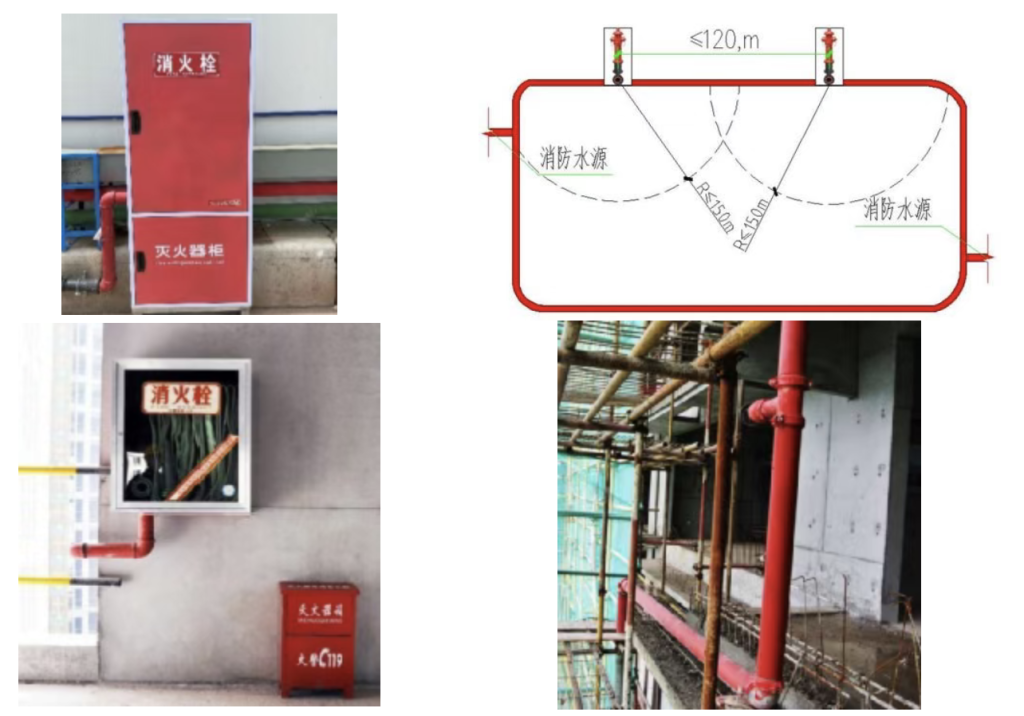

(四)消防防护:

1.防火管理:
①施工现场合理设置消防通道,保持畅通;
②按规定配置消防器材,定期检查维护;
③动火作业办理动火审批,配备看火人和灭火器材;
④大风、大雾天气立即停止动火作业。
2.重点区域防护:
①易燃易爆物品单独存放,设置警示标志;
②木工加工区、易燃材料仓库重点防火;
③临时建筑采用不燃或难燃材料;
④宿舍内严禁使用明火和大功率电器。

(五)安全标志与个人防护:

1.安全标志设置:
①主要施工部位、作业层面、危险区域设置安全警示标识;
②基坑、洞口、临边悬挂”禁止入内”黄色警示牌;
③脚手架、操作平台悬挂”正在作业”或”禁止通行”警示牌;
④机械设备周围设置明显安全警示标识。

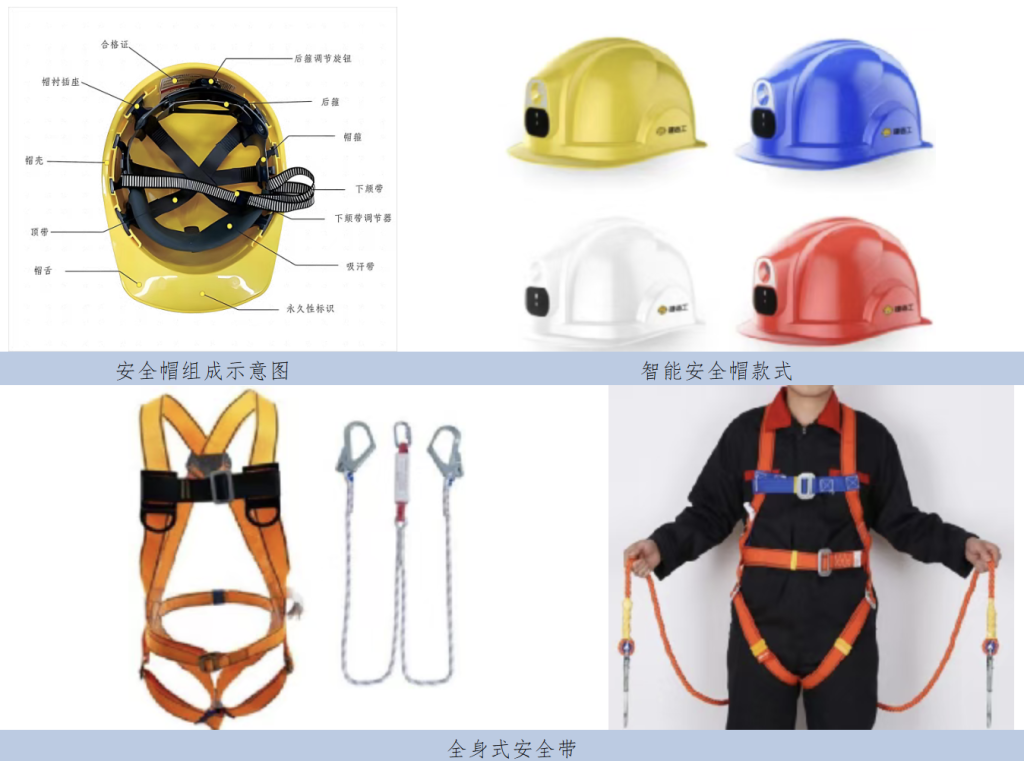

2.个人防护要求:
①进入施工现场必须佩戴安全帽;
②2m及以上高处作业必须系挂双钩安全带;
③电工、焊工等特种作业人员佩戴相应防护用品;
④正确使用安全防护用品,严禁违章作业。

浙江宝佳力科技

——工程安全防护解决方案专家

浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。

产品涵盖

  • 工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等
  • 路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等
  • 房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等

    标杆项目案例

    已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …

    核心竞争优势

    以品质筑牢根基,以服务创造价值

    • 专业研发,定制适配
      拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航
    • 全链自产,品效可控
      从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控
    • 全周期服务,无忧保障
      项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧

联系方式:13336064501

官方网站:www.mybojali.com

发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部
