天刚蒙蒙亮,工地上的吊车已经发动了。

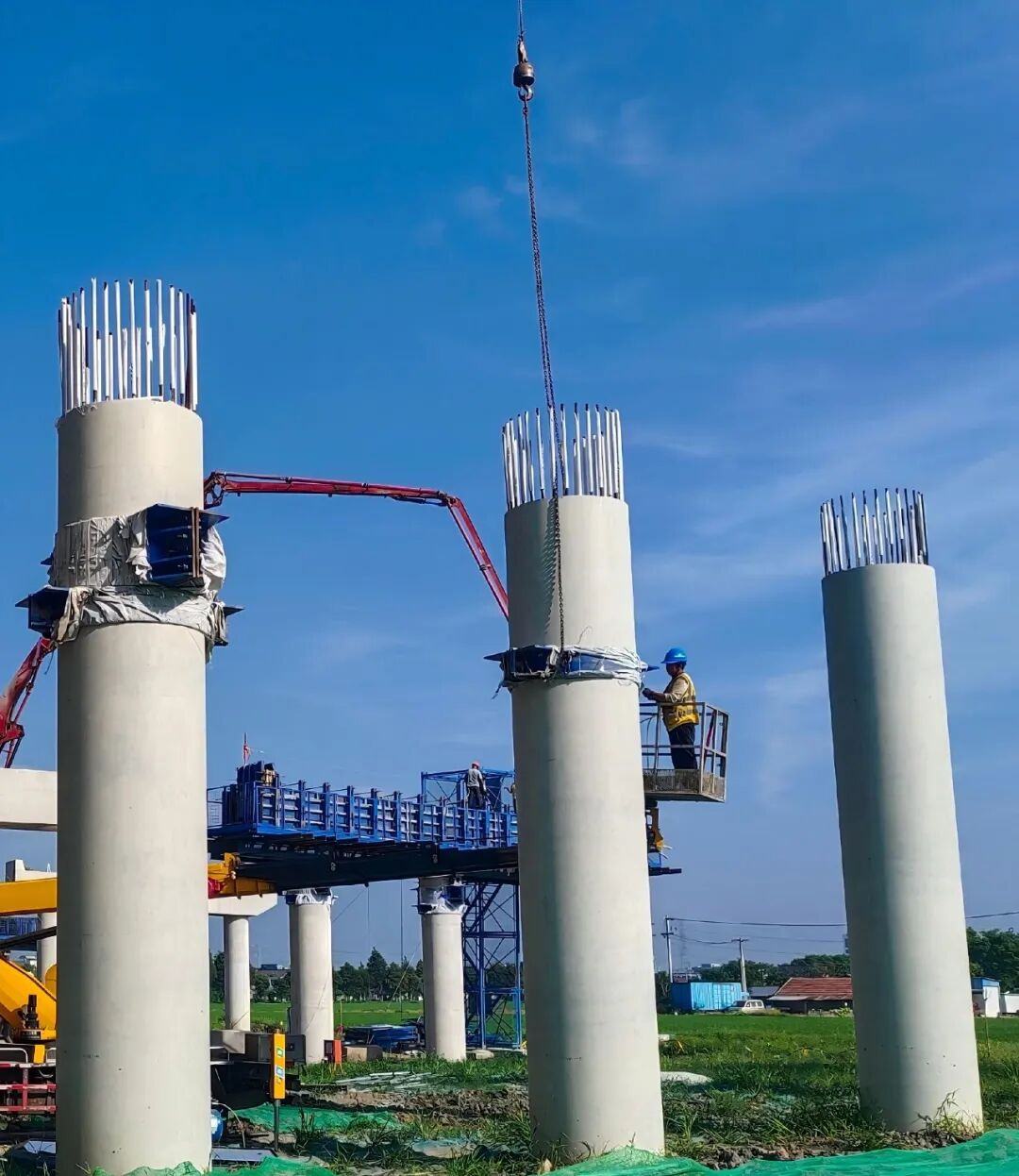

今天是盖梁施工。一辆25吨汽车吊从工地入口拐进来,沿着临时便道缓缓开到指定站位。地面上,两半圆形的钢抱箍已经码放整齐,橡胶垫、高强螺栓、扭矩扳手一字排开。
王工站在墩柱下面,抬头看了一眼标高标记线,扭头跟李某说:”先把墩子表面清理干净,抱箍等会儿从上面放下来。”
这就是盖梁抱箍法施工的普通一天。从吊车进场到收工退场,每一道工序都环环相扣。

一、抱箍选型和安装

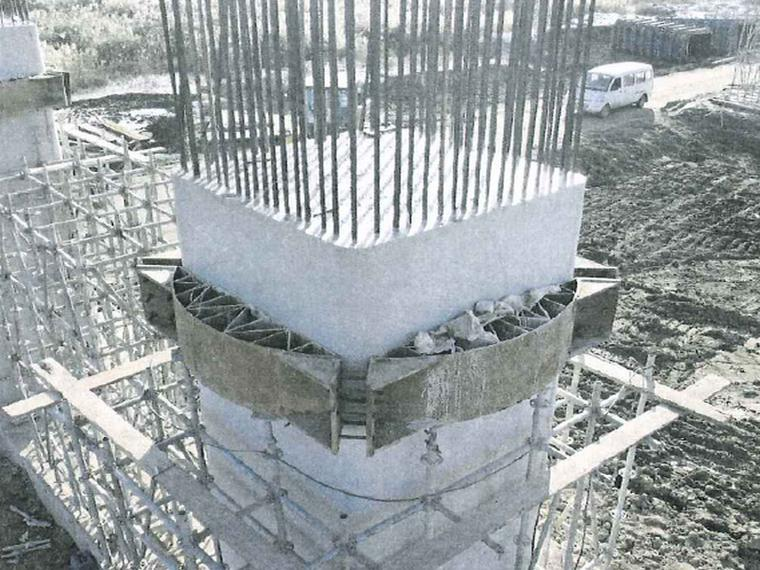

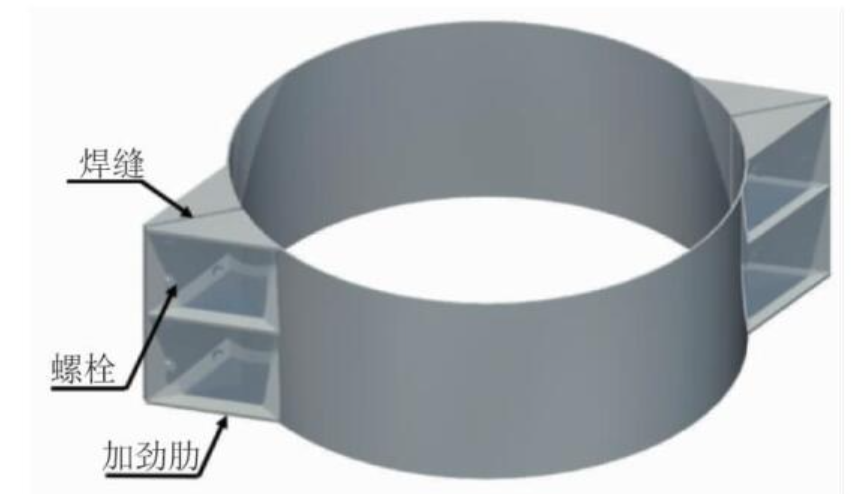

抱箍这东西说白了就是两个半圆形的钢板箍,套在墩柱上,靠螺栓拧紧产生的摩擦力把上面所有的重量全扛住。

抱箍采用16至20mm厚的Q235钢板加工,分两瓣到四瓣拼接,圆形墩柱用两个半圆,方柱墩就按柱子截面形式对称设计。
抱箍内径比墩柱直径大1厘米。别小看这1厘米,留少了套不进去,留多了贴不紧。
抱箍内壁必须粘贴5mm厚的橡胶垫,一来增大摩擦系数,二来保护墩柱混凝土不被啃伤。钢材和混凝土之间的摩擦系数取0.3至0.4,加了橡胶垫以后可以提到0.4以上。

装标高,误差不能超过1毫米。

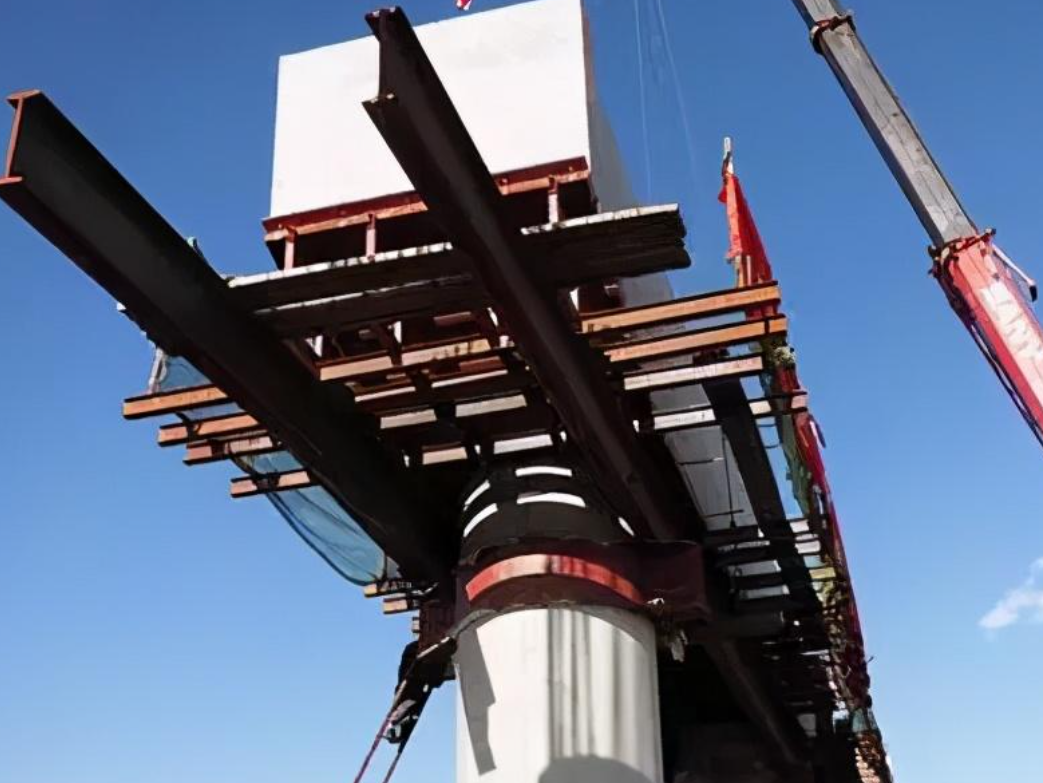

两半抱箍一起吊装,两个人一人扶一边,慢慢往下放。螺栓紧固必须对称进行——对角、对称、循环加力,严禁一根螺栓一次拧死。单根螺栓一次拧死会导致抱箍歪斜,一侧贴紧了另一侧翘着,摩擦力根本不够。
M24高强螺栓的终拧扭矩取300至350N·m。拧完以后用小锤逐颗敲击检查,声音发闷的说明没拧紧,必须返工。螺栓扭矩偏差控制在±10%以内,合格率必须100% 。

拧完还不算完,终拧1小时以后、24小时以内还要做一次扭矩复检。温度变化、混凝土收缩都可能导致螺栓预紧力衰减,复检这一步不能省。
每个紧固件处的端头钢板要留2厘米左右的空隙,尤其是方柱抱箍,不留空隙各受力面受力不明确,抱箍钢面板会变形。

二、支架体系搭设

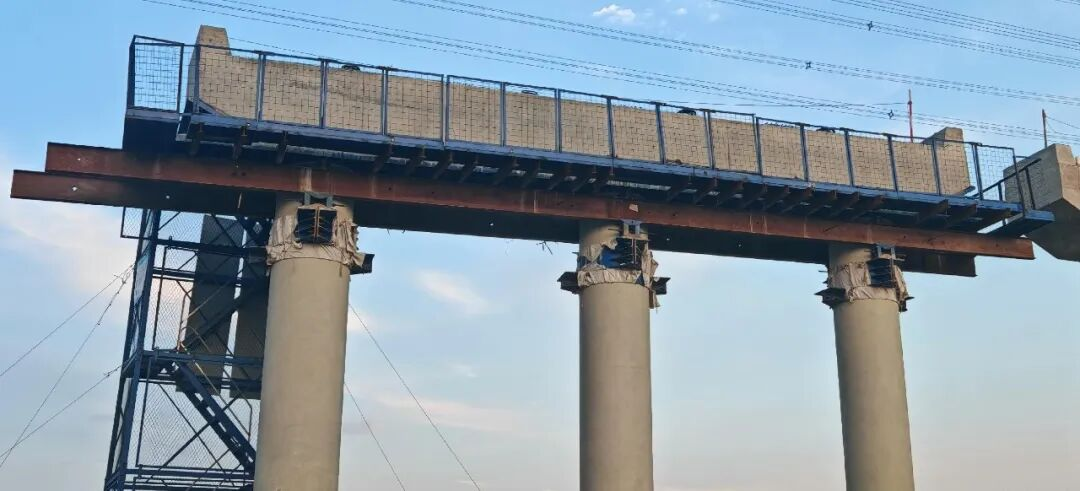

抱箍装好以后,上面要搭承重体系。
抱箍顶面放砂箱作为卸落装置,砂箱内的砂子必须用直径1至2毫米的好砂,晒干。施工期间注意不让砂子浸水,不然拆模时漏砂困难。
砂箱上面放工字钢主梁,一般用I36b至I56b工字钢。主梁轴线要和盖梁轴线重合,跨中偏差不超过5毫米。

两根工字钢之间每隔2米用对拉螺栓穿过腹板连接,防止侧向倾覆。工字钢上面按30至50厘米间距铺设槽钢分梁,分梁顶面平整度误差不超过3毫米。

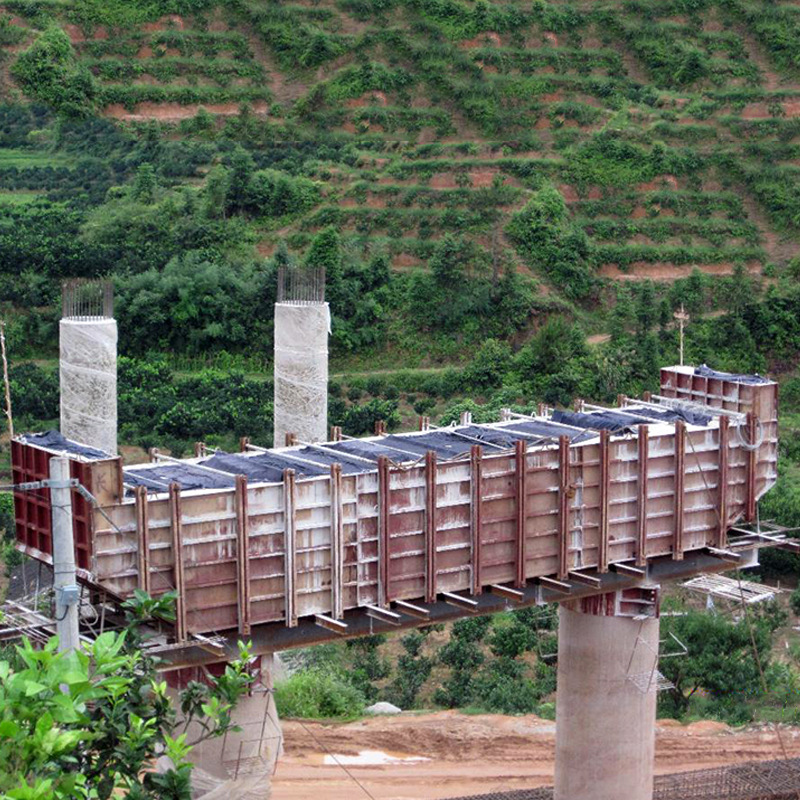

底模安装时跨中要预留5至8毫米的上拱度,按抛物线布置,抵消荷载作用后工字钢的下挠。底模标高施工误差不大于正负5毫米,轴线偏位不大于10毫米。
模板接缝处垫3毫米厚的橡胶条防止漏浆。模板安装完毕后用全站仪和水准仪复核标高和平面位置,尺寸偏差超标就要调整。

支架搭完以后必须做预压试验。预压荷载取设计荷载的1.2倍,分60%、100%、110%三级加载,预压材料用沙袋或混凝土预制块,每层堆满再起吊下一层。
每级加载完以后每隔12小时测一次沉降。当连续12小时监测沉降平均值不大于2毫米时,判定合格,才可以进行下一级加载。
预压过程中要安排专人观测抱箍是否下沉。发现下沉就停下来,重新紧固螺栓,等稳定了再继续。底模装好以后,还要再拧一遍抱箍连接螺栓,确认没有下沉才能开始绑钢筋。
三、吊车站位

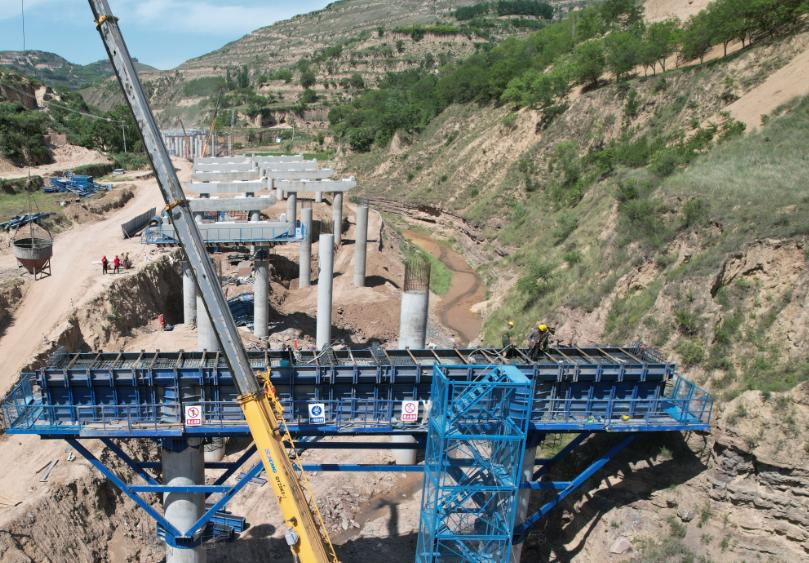

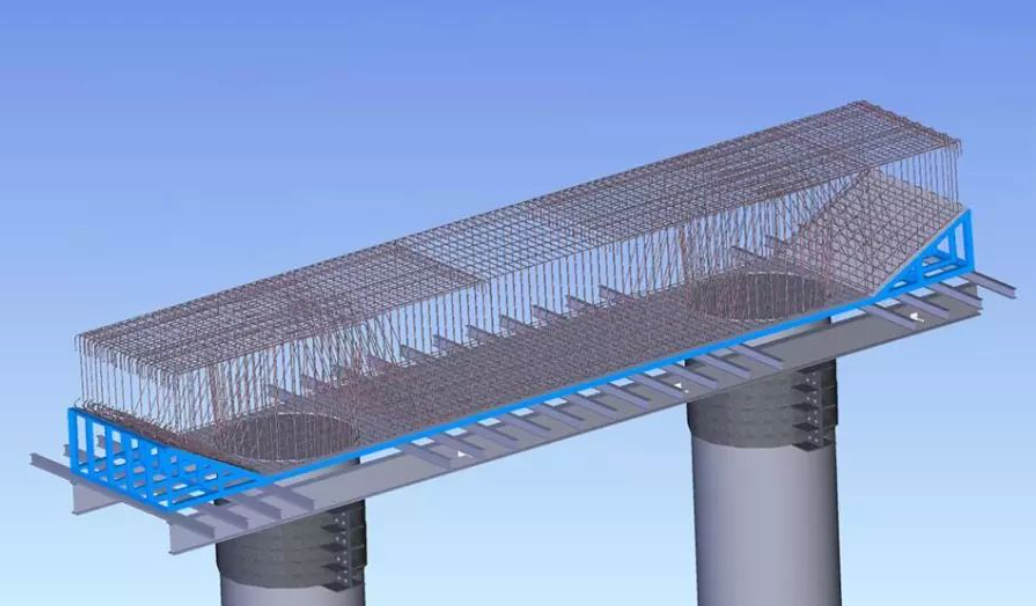

吊车是盖梁施工的主力。抱箍吊装、工字钢吊装、钢筋骨架吊装、模板安装、混凝土浇筑,哪一样都离不开它。
吊车站位处地基必须平整坚实。软土、回填土必须铺垫厚度不小于20毫米的钢板或路基箱,严禁直接把支腿支在泥地上。

支腿全伸以后,四个支腿区域的高差不能超过5厘米。倾斜地面支车,侧翻风险成倍增加。
吊车站位离基坑边缘至少保持2米以上距离。边坡松散的还要加大距离或做加固处理。
吊车回转半径内不能有遮挡物,360度旋转范围内,围墙、脚手架、塔吊、电线一个都不能碰。
如果施工场有高压线。1千伏以下保持3米以上,1至10千伏保持6米以上,35至110千伏保持8米以上。距离不够就移站位,移不了就停电施工。

吊装作业前支腿必须全部打开,按要求铺设垫木。钢丝绳吊索的安全系数不得小于6。
双机抬吊时单机载荷不得超过额定起重量的80% ,两台吊机要协调起吊,速度平稳缓慢。

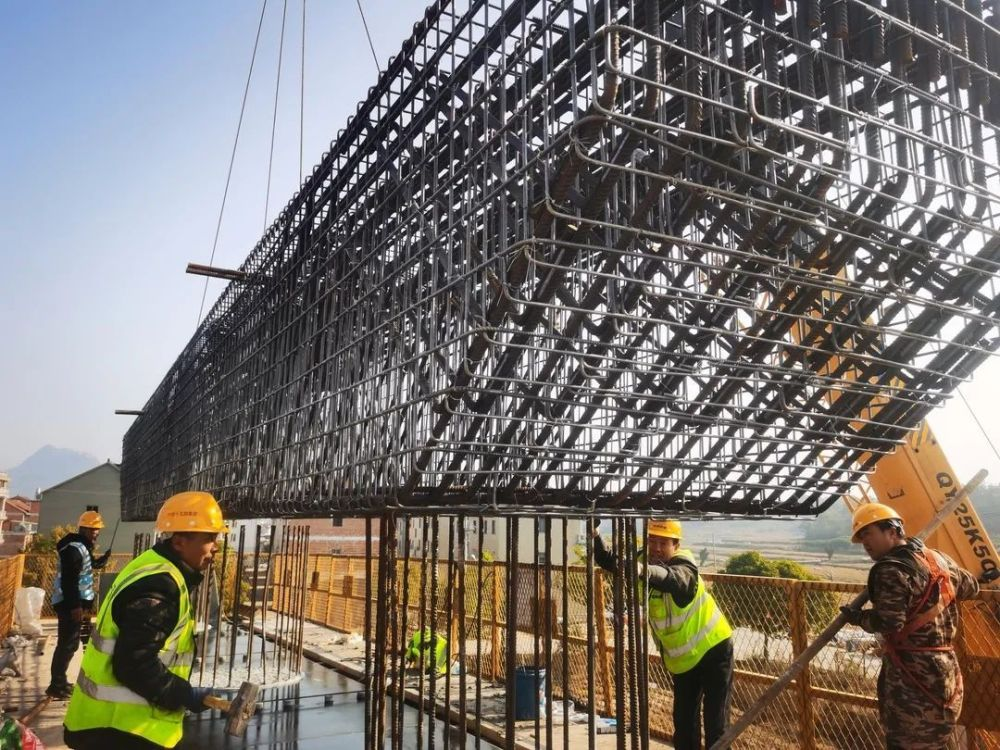

钢筋骨架整体吊装时,吊点位置要提前计算好,起吊过程中要有加固措施防止骨架变形。吊装就位后调整到设计标高,保护层厚度用垫块控制。


四、拆除与收尾
盖梁混凝土浇完了,养护到位,强度上来了,就可以拆了。
侧模拆除要求混凝土强度达到设计强度的75%以上。拆的时候用锤子轻轻敲击模板,让它和混凝土脱离,再用吊车吊走。严禁猛烈敲打和强扭,那样会把棱角磕坏。

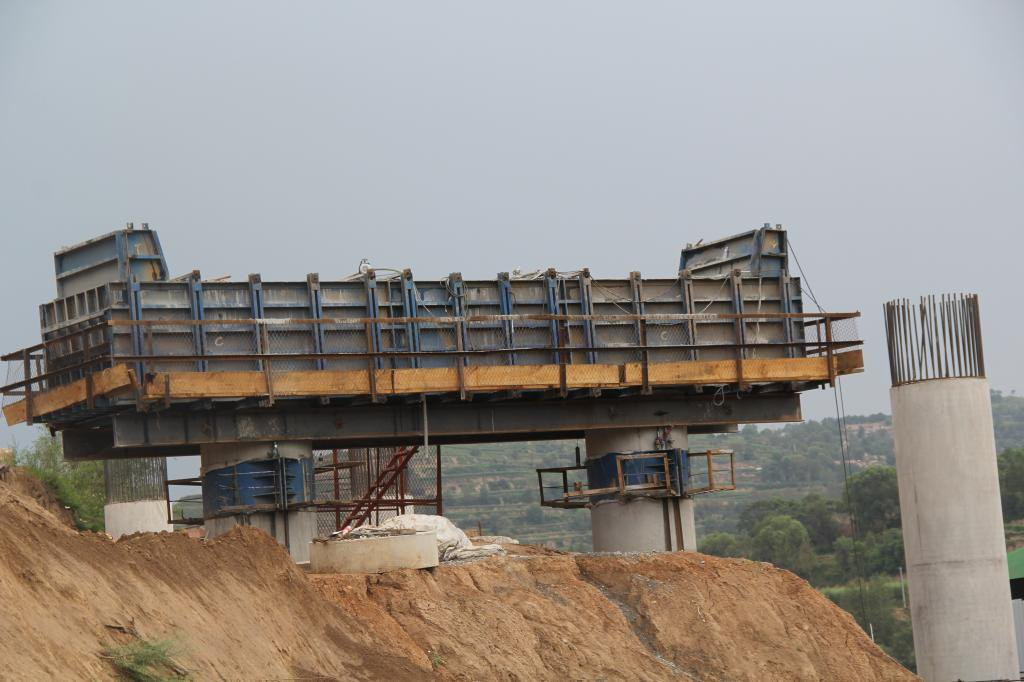

底模和承重体系的拆除要等到混凝土强度达到100%设计强度。预应力盖梁还得等张拉压浆完成以后才能动底模。
拆除顺序从上往下:侧模→底模→分梁→主梁→抱箍,严禁上下交叉作业。
拆除抱箍之前,先把砂箱里的砂子从底部卸砂孔慢慢掏出来,让底模整体落下来。掏砂不能急,每级掏砂量对应卸落高度控制在5至10毫米,掏完用木楔临时固定。

砂箱卸完以后,松开抱箍螺栓,分片吊下。吊车配合把工字钢、槽钢、模板逐件吊运到地面。拆除区域下方设警戒区,拉警戒绳、竖警示牌、派专人看守,严禁人员在下方通行。
拆下来的构件按规格分类堆放,堆放高度不超过2米,四周围挡支护要牢靠。严禁从高处直接往下抛掷。末批材料运走,吊车熄火退场,场地上该清的清、该扫的扫。从早上吊车进场到现在抱箍落地,一整个盖梁施工日画上句号。
浙江宝佳力科技
——工程安全防护解决方案专家
浙江宝佳力科技有限公司是专业从事路桥、房建、市政工程建设领域安全防护材料研发与制造的高新技术企业,我们为重大工程项目提供 全项目周期安全防护系统解决方案。
产品涵盖
工程基础作业:工地大门、装配式围墙、基坑防护、作业防护棚,材料堆放架等
路桥隧道作业:安全梯笼、墩柱平台、盖梁平台、吊围栏、检修平台、防落梁挡块等
房建市政作业:花篮拉杆式悬挑架、定型化防护、各类作业平台、安全体验区等
标杆项目案例
已为 1000 + 工程项目提供安全防护产品与服务,深度参建多项国家级、省级重点工程:苏州北高铁站扩建、通苏嘉甬高铁杭州湾跨海大桥、杭州机场高铁钱塘站、沪渝蓉高铁 上海宝山站、南通启东站、张靖皋长江大桥、武汉都市环线高速、福州机场高速潭头特大桥、宁慈城际铁路、Vivo 全球 AI 研发总部、杭州国际体育中心、杭州地铁、甬舟跨海大桥、甬舟 海底隧道、宁波地铁 …
核心竞争优势
以品质筑牢根基,以服务创造价值
专业研发,定制适配
拥有多名经验丰富的一级建筑师、结构工程师,可针对复杂工况输出定制化防护方案,为 项目安全全程护航
全链自产,品效可控
从研发到交付全流程管控,保障产品品质稳定,交付周期精准可控
全周期服务,无忧保障
项目全生命周期服务,覆盖售前方案设计、售中安装指导、售后无忧
联系方式:13336064501
官方网站:www.mybojali.com
